淺談雙螺旋汽車坡道的施工工藝

10/16/2023  已閱讀 1673

TQ105萬幫新能源項目螺旋坡道為框剪結構,內筒結構為柱,外筒為框架柱,坡道寬度6.75m,標準層高3.5m,共7層該項目為天啟建設有限公司首例雙螺旋坡道項目。螺旋坡道施工前,項目團隊詳細考察、觀摩了萬幫數字能源股份有限公司已的雙螺旋跑道,為后續施工起到了積極的作用。調研后項目部針對雙螺旋坡道施工重`點、難點及細節,召開了專項研究會議。

施工部署

1、標高深化

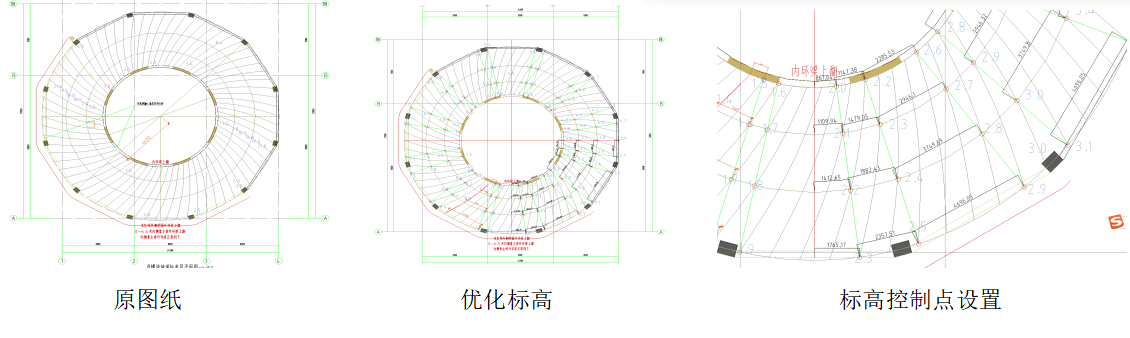

由于螺旋坡道原圖紙標高部分并不明確包括坡比)。項目部與設計院溝通將螺旋坡道部位標高控制點進行了深化。將螺旋坡道劃分為四個區域,每個區域需放出6道控制點位線,每道控制線都有四個高度控制點每個點位高差10cm。放出控制線后,通過水平拉通線的方式控制曲面高度。詳見下圖:

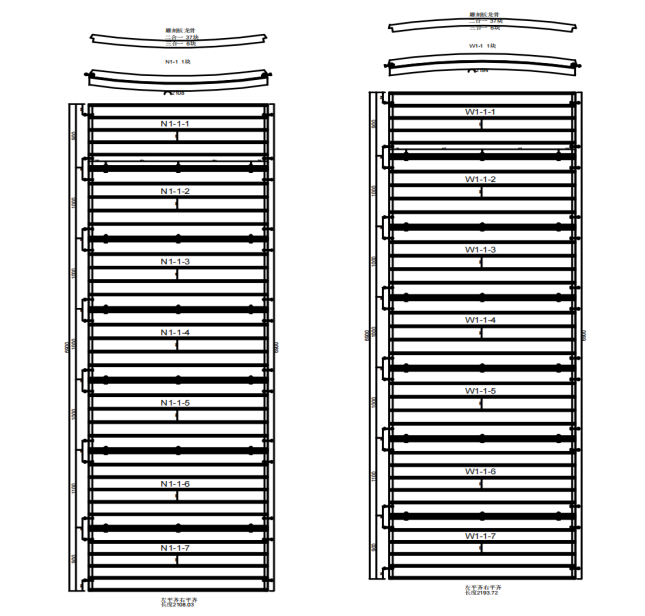

2、異型模板配模方案

異形模板配模經項目部與供應商單位溝通,按螺旋坡道屋面高度進行配模,只配備一個作業段,共計面積224.32㎡。


3、施工縫處理

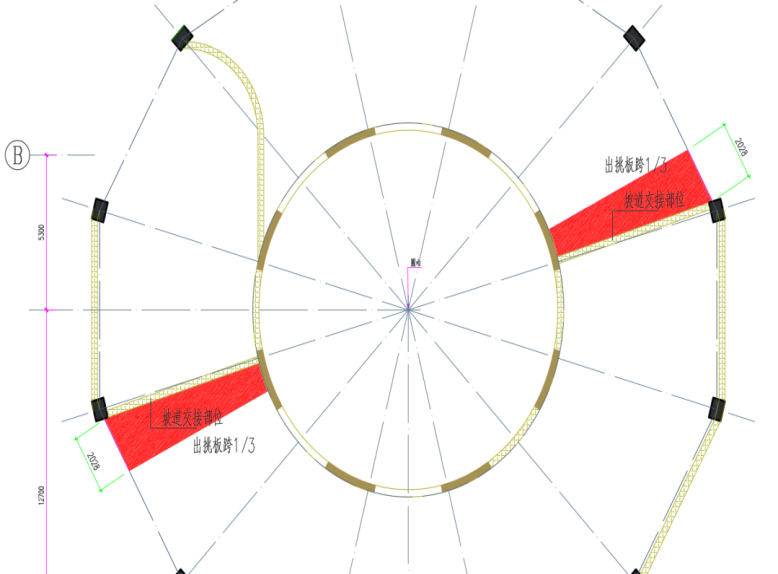

澆筑混凝土前,施工縫混凝土表面必須進行鑿毛處理,剔除浮動石子,并徹底清除施工縫處的松散游離部分,既而用壓力水沖洗干凈。充分濕潤后,刷11水泥砂漿一道,方可進行上層混凝土澆筑混凝土下料時要避免靠近縫邊,機械振搗點距縫邊30cm,縫邊人工插搗,使新舊混凝土結合密實。施工縫留置在兩側坡道交界部位挑出板跨1/3處。




4、施工順序部署

經商討,我們將螺旋坡道劃分為8個作業段。每層汽車坡道分2次澆筑,主體結構澆筑前需將下層汽車坡道施工完成后方可澆筑,所以汽車坡道施工需提前進行。車間一主體結構20天一層,汽車坡道單次施工天數需在10天內完成。

5、進度計劃安排

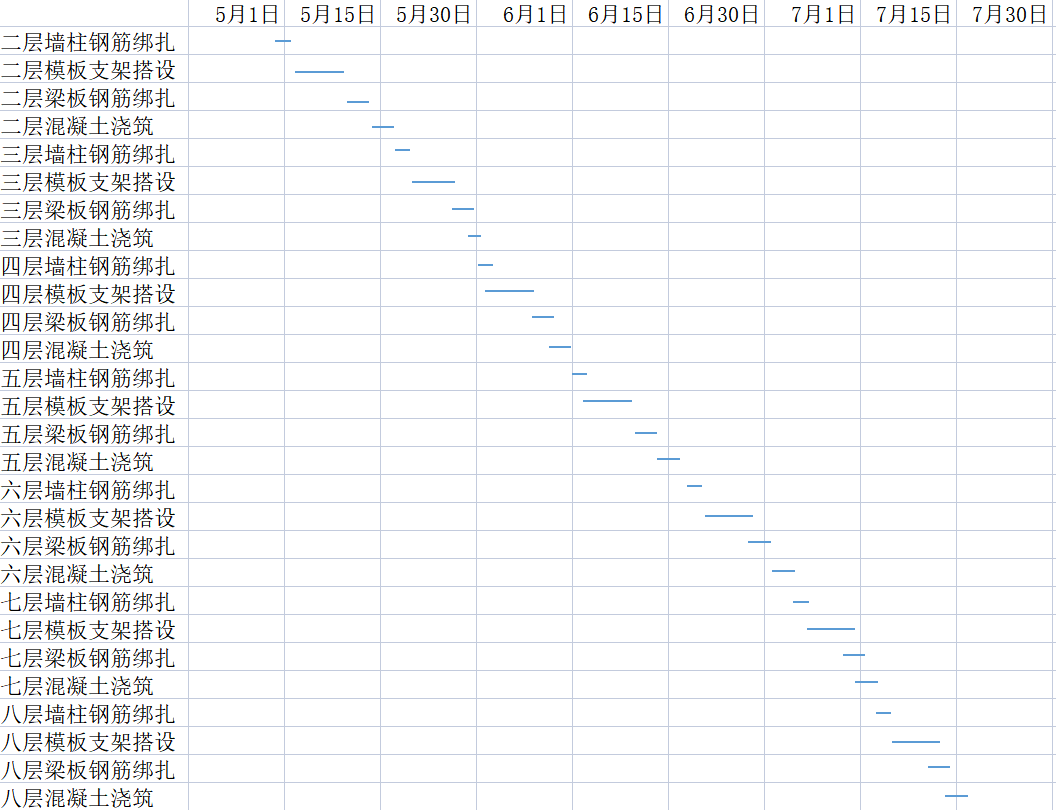

本項目根據圖紙利用廣聯達BIM,將雙螺旋坡道部位進行了建模。由于螺旋坡道部位與原有車間部位留有伸縮縫,且高度部分樓層面重合部位不多,所以將螺旋坡道部分單獨進行策劃并編排了施工進度計劃。

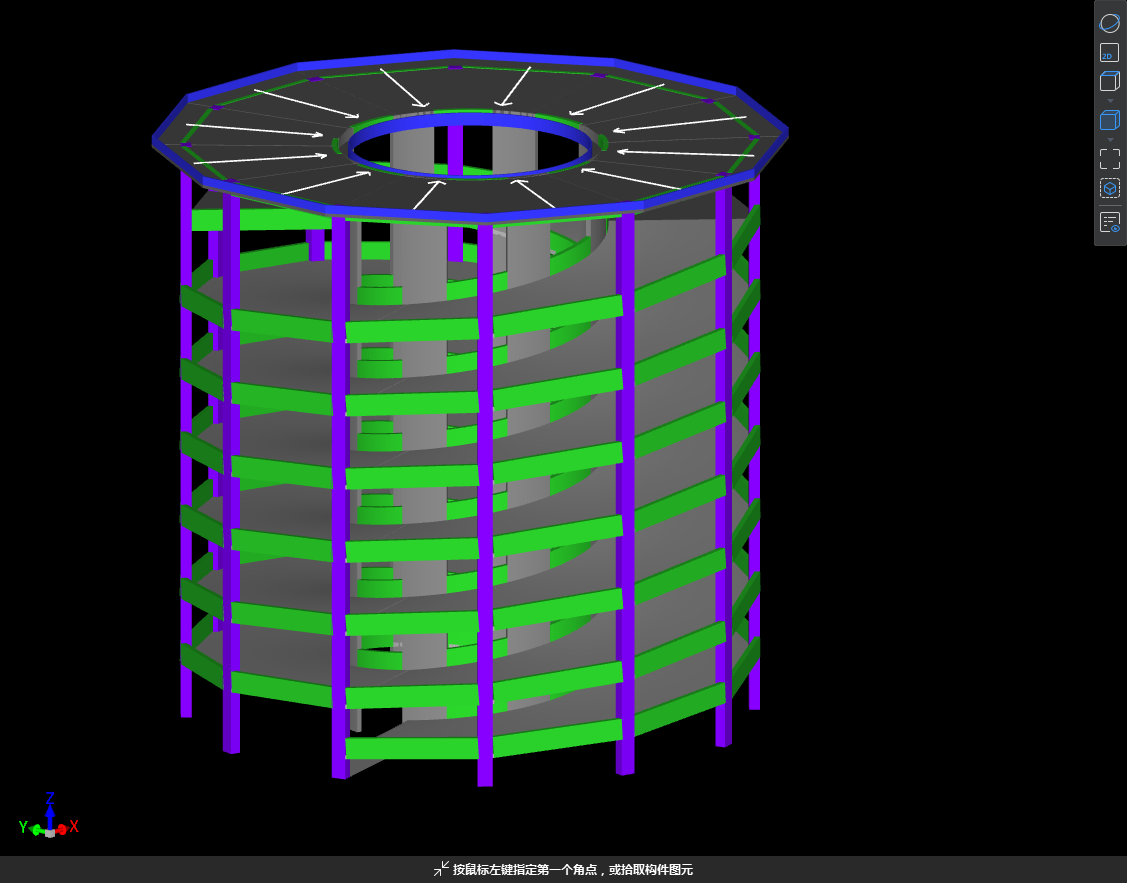

6、BIM模型效果圖


總結

雙螺旋坡道巧妙的利用了類似DNA雙螺旋的空間特點,在傳統的螺旋汽車坡道投影線內設置了2個呈180°軸心對稱,坡道面互相平行的剪刀汽車坡道,從而實現了1個螺旋空間2個坡道的目的,進而達到減少至少1個螺旋空間所占面積的目的。地面層相比傳統螺旋坡道可至少減少一個螺旋坡道數量,總圖車流流線更易組織,使建筑布局更加靈活。
